فى بيان رسمى..الكهرباء تعلن انتهاء القناة للتوزيع من استعداداتها لاستقبال مؤتمر المناخ بشرم الشيخ

عالم الطاقة



في إطار توجيهات القيادة السياسية للحكومة المصرية بالاستعداد المكثف لمؤتمر الاطراف لاتفاقية الامم المتحدة الاطارية لتغير المناخ COP27  المقرر انعقاده  في مدينة شرم الشيخ

يتابع الدكتور محمد شاكر الإجراءات والإستعدادات التى تتم على مدار الساعة لتأمين وضمان جودة وكفاءة التغذية الكهربائية بشرم الشيخ وذلك خلال إستضافة مصر لمؤتمر الاطراف لاتفاقية الامم المتحدة الاطارية لتغير المناخ COP27   من خلال تقرير استعرضه من المهندس سامى ابو وردة رئيس مجلس إدارة شركة القناة لتوزيع الكهرباء...

وفى هذا الاطار بلغ اجمالي القدرات التي تم تدعيمها لمشروعات شرم الشيخ 54.5 ميجا فولت أمبير حيث شملت :

1- لتأمين مناطق المؤتمر  25 ميجا ف ا

2-  الممشي السياحي واكشاك الانارة                            9 ميجا ف ا

3- محطات شحن الاتوبيسات والسيارات                      15 ميجا ف ا

4- مجلس المدينة الجديد                                         2   ميجا ف ا

5- محطات الوقود والغاز  3.5  ميجا ف ا

هذا وبلغت اجمالي المهمات التي تم تركيبها  :-

1-  2 موزع متنقل  جهد 22 ك ف

2-  9 موزعات حلقية 2+1 جهد 22 ك ف

3-   الكابلات الجهد المتوسط جهد 22 ك ف بطول   84.2 كم

4- 25  كشك كامل بالمحول قدرة 1000 ك ف ا جهد 22 ك ف

5- 2 كشك كامل بالمحول قدرة 2000 ك ف ا جهد 22 كف

6- 2 كشك كامل بالمحول قدرة 1500 ك ف ا جهد 22 ك ف

7- 1 كشك كامل بالمحول قدرة 500 ك ف ا جهد 22 ك ف

8- 5  كشك كامل بالمحول قدرة 300 ك ف ا جهد 22  ك ف

9- 7 كشك كامل بالمحول قدرة 200 ك ف ا جهد 22 ك ف

10-   كابلات الجهد منخفض  بطول  15.5 كم

11- 14 كابينة جهد منخفض لمحول  1000 ك ف ا

12- 60صندوق توزيع جهد منخفض

تم تشغيل عدد 4 محطات طاقة شمسية بقدرة 20 ميجاوات، كما تم الاشراف على تركيب  عدد 10 محطات أخرى مقامة أعلى اسطح المبانى وربطها بالشبكة الكهربية تشمل مطار شرم الشيخ ،مجلس مدينة شرم الشيخ ، مستشفى شرم الشيخ الدولى ، مبنى السنترال وعدد من القرى والفنادق..

واوضحت الوزارة فى بيان لها ، أن  بلغ عدد العاملين علي وحدات الطوارئ التي تأمين مؤتمر المناخ حوالى عدد  175 ( مهندس – فني – سائق ) من خلال تشكيل عدد 8 مجموعات كل مجموعة تتكون من مهندسين وفنيين وعمال وسيارة مجهزة بأحدث الاجهزة التكنولوجيا الحديثة وبها المهمات اللازمة والمعدات لسرعة التحرك واصلاح اي اعطال طارئة فورا

كما تم   تشكيل غرفة عمليات بهندسة شرم الشيخ برئاسة رئيس مجلس الادارة والعضو المنتدب بالإضافة تم الدفع  2 سيارة اختبارات مجهزة بأحدث الاجهزة العالمية لسرعة تحديد اعطال كابلات المتوسط والمنخفض ويعمل علي السيارة عدد 1 مهندس وعدد كافي من الفنيين والعمال

وفيما يتعلق بمحطات شحن المركبات:

أ)محطة شحن الأتوبيسات:

تم الانتهاء من التغذية الكهربية لمحطة شحن وصيانة أتوبيسات كهربائية لعدد (180) أتوبيس بمنطقتي الرويسات و نبق بقدرة 12 م.وات.

ب)محطات شحن السيارات:_

تم الانتهاء من ربط عدد (12) مركز شحن سيارات

§ تم انشاء مركز خدمة العملاء بمبلغ 7,5 مليون جنيه ويشمل :_

 - مركز خدمة لذوي الهمم بأحدث الوسائل لأنهاء مصالحهم فورا

- مركز خدمة المستثمرين وبه صالة لخدمة المستثمرين

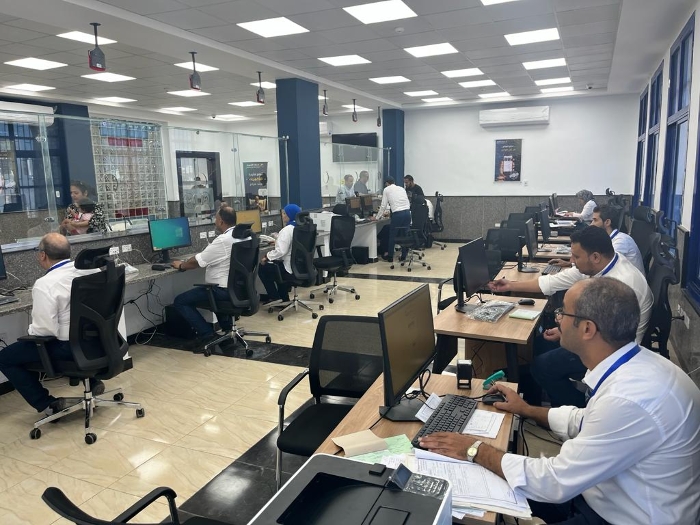

-  صالة خدمة عملاء للجمهور وبه عدد 14 شباك امامي وخلفي يقدم خدمة مميزة للمواطنين ويقوم بتقديم كافة الخدمات الخاصة بالشركة

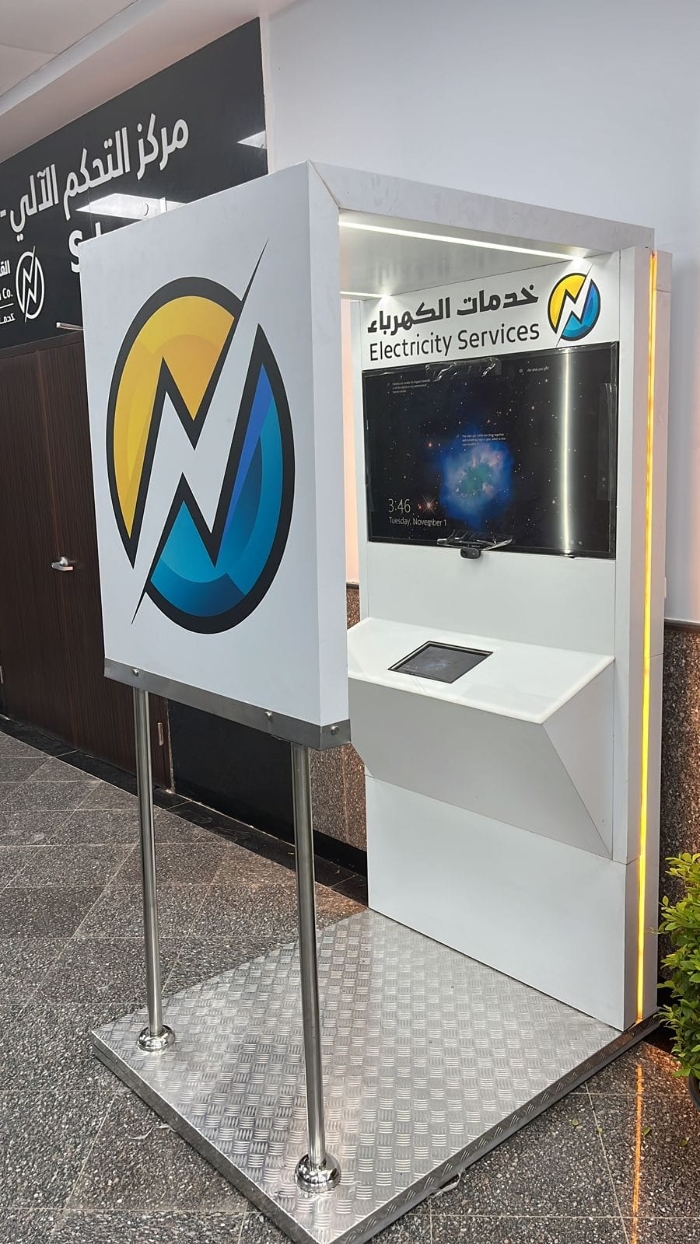

- مركز للمنطقة الذكية حيث يقوم المواطن انهاء الخدمات دون الاحتياج الي احد  باي من العاملين بالشركة

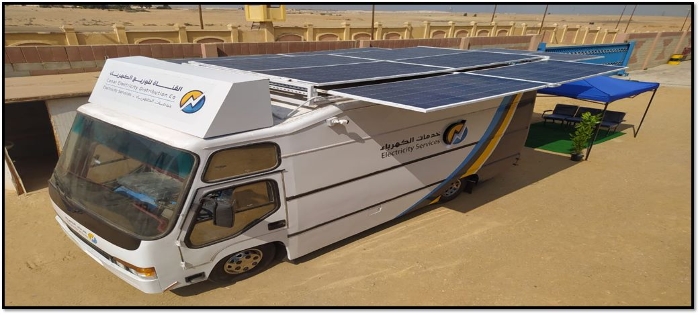

§ تم تجهيز سيارة متنقلة  تعمل بالطاقة الشمسية مجهزة بأحدث اجهزة الحاسب الالي لتقديم كافة خدمات الكهرباء وشحن العدادات للمواطنين ( مركز خدمة متنقل  )

§ يتم انشاء مركز التحكم الالي لشبكات الجهد المتوسط والمنخفض بمدينة شرم الشيخ  بتكلفة  700 مليون جنيه لتحديد اعطال المتوسط والمنخفض وعمل المناورات لتقليل زمن ومدة اصلاح الاعطال ، وتم الانتهاء من المرحلة الاولى لمتابعة التحكم الخاص بمدينة شرم الشيخ

§  تم انشاء محطة شحن السيارات داخل هندسة شرم الشيخ وذلك لشحن السيارات الملاكي وذلك لخدمة كافة  المواطنين

§  تم تنفيذ برنامج تأهيل وصيانة شبكات الجهد المتوسط والمنخفض لجميع المحولات والموزعات وصناديق التوزيع ملك الشركة وملك الغير ، وذلك حرصا من الشركة علي جودة واستمرارية التغذية الكهربية

§ تم رفع الكابلات المتعارضة مع اعمال توسعة الطرق بمدينة شرم الشيخ ومنها تطوير الممشى السياحي وتشغيل عدد 7 اكشاك جديدة لخدمة وتطوير الممشى وتشغيل عدد 5 محولات انارة جديدة بتكلفة 36 مليون جنيه

§ تم فرد 125 كم كابلات متوسط بطرق ( السلام – الشيخ زايد – البنهاوي – مدخل المدينة الجديدة – طريق UN  السوق ).

وعلى مستوى شبكات ومحطات محولات الجهد الفائق والعالى :_

§  تم عمل صيانات واختبارات وقائية لجميع مهمات الشبكة جهد (500، 220، 66، 22) كيلوفولت بجميع محطات وخطوط جنوب سيناء وكذلك المحطات والخطوط المرتبطة مع غرب القناة.

§  تم تجهيز فرق طوارئ على مدى 24 ساعة من جميع التخصصات وشبكات وخطوط ووقاية.

§  تم تجهيز غرفة عمليات بصالة التحكم الإقليمى لمنطقة كهرباء القناة بالتنسيق مع جميع الجهات المعنية وبالتنسيق مع التحكم القومى وشركة القناة لتوزيع الكهرباء وشركة شرق الدلتا لإنتاج الكهرباء.

§  تم عمل خطة للتعامل مع أي فصل تلقائى لأى مهمة من مهمات الشبكة التي تغذى مدينة شرم الشيخ وتجهيز السيناريوهات المحتملة.

§    تم الانتهاء من عمل الحماية اللازمة لمخرات السيول لمحطات محولات (النقب جهد 500/220/22 كيلوفولت ـ راس سدر جهد 220/22 كيلوفولت ـ طابا جهد 66 كيلوفولت).

§   تم تنفيذ أعمال الحماية لأبراج الخطوط الكهرباية لعدد (26) برج للخطوط بجنوب سيناء، وتم تدعيم قواعد الأبراج بإجمالى عدد (75) برج بالخط الكهربائى (شرم الشيخ/ الطور) جهد 220 كيلوفولت.
